Esta publicación se irá actualizando según el progreso en la ejecución de la obra.

Ejecución de la 2ª etapa del Plan Integral de traslado de Subestación de media tensión que abastece al Country Deportivo:

Ver seguimiento de etapa 1: https://www.jockeyclubcordoba.com.ar/2015/11/25/plan-integral-traslado-subestacion-abastece-al-country-deportivo/

Centro de protección y mando de Media Tensión – Etapa 2

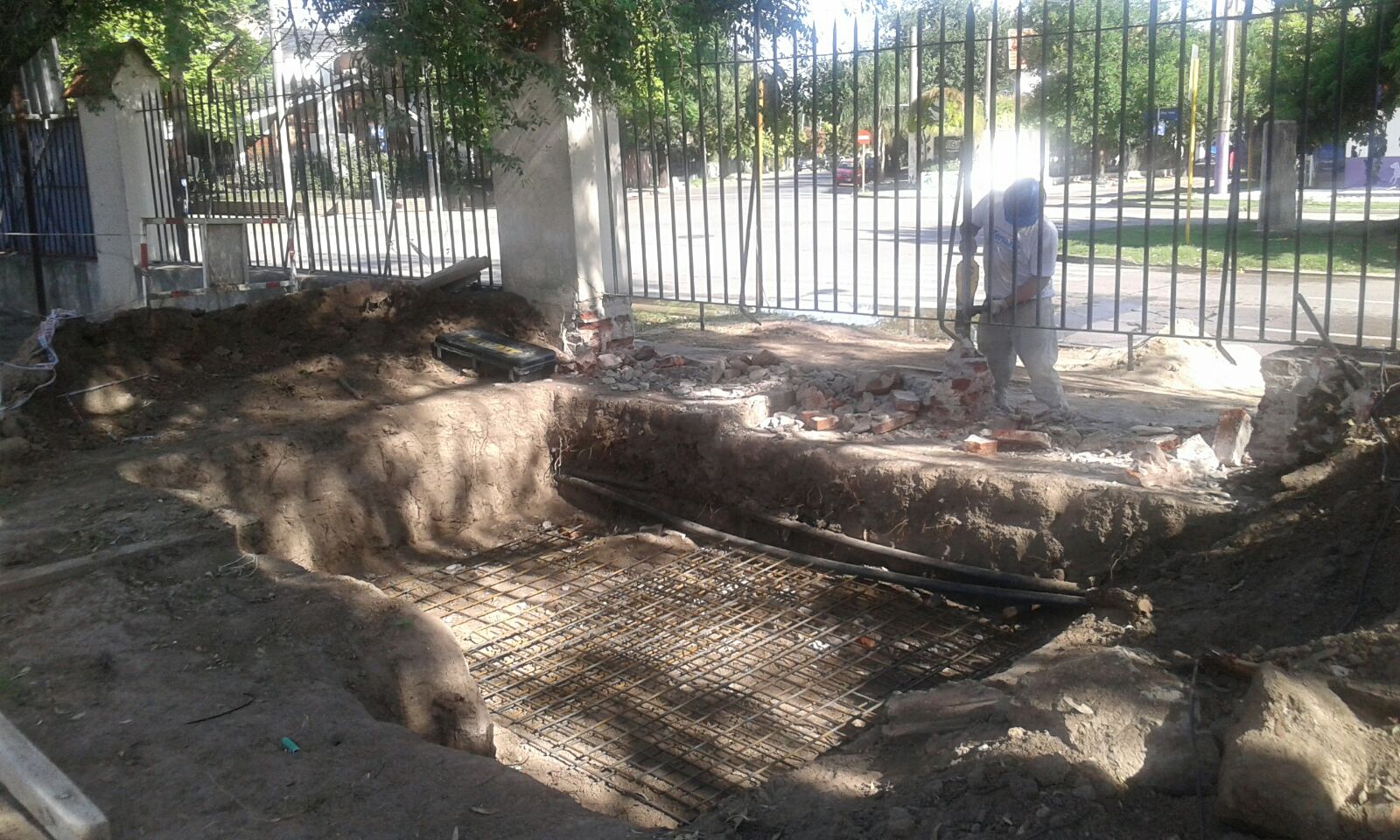

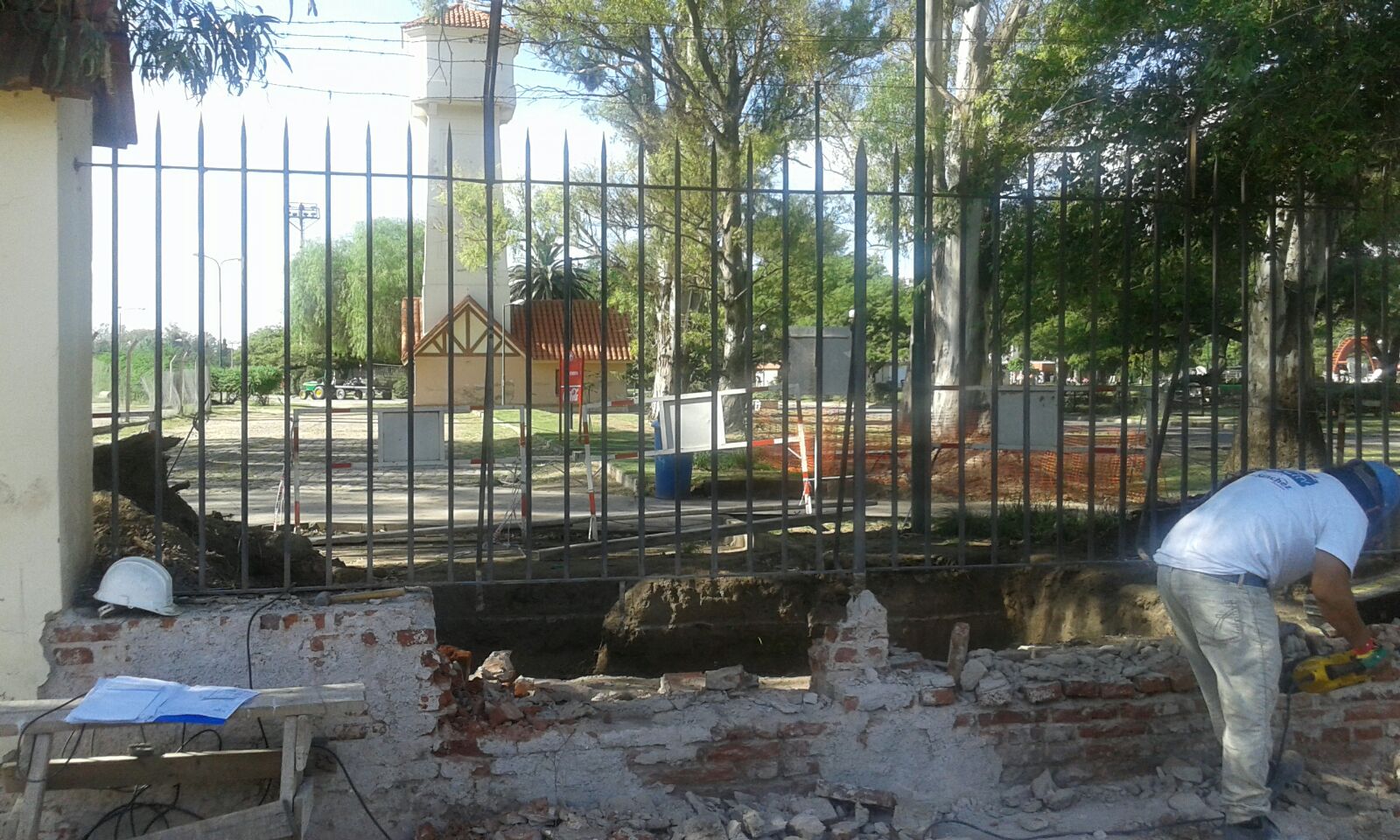

Preparación de fundación para casilla.100%

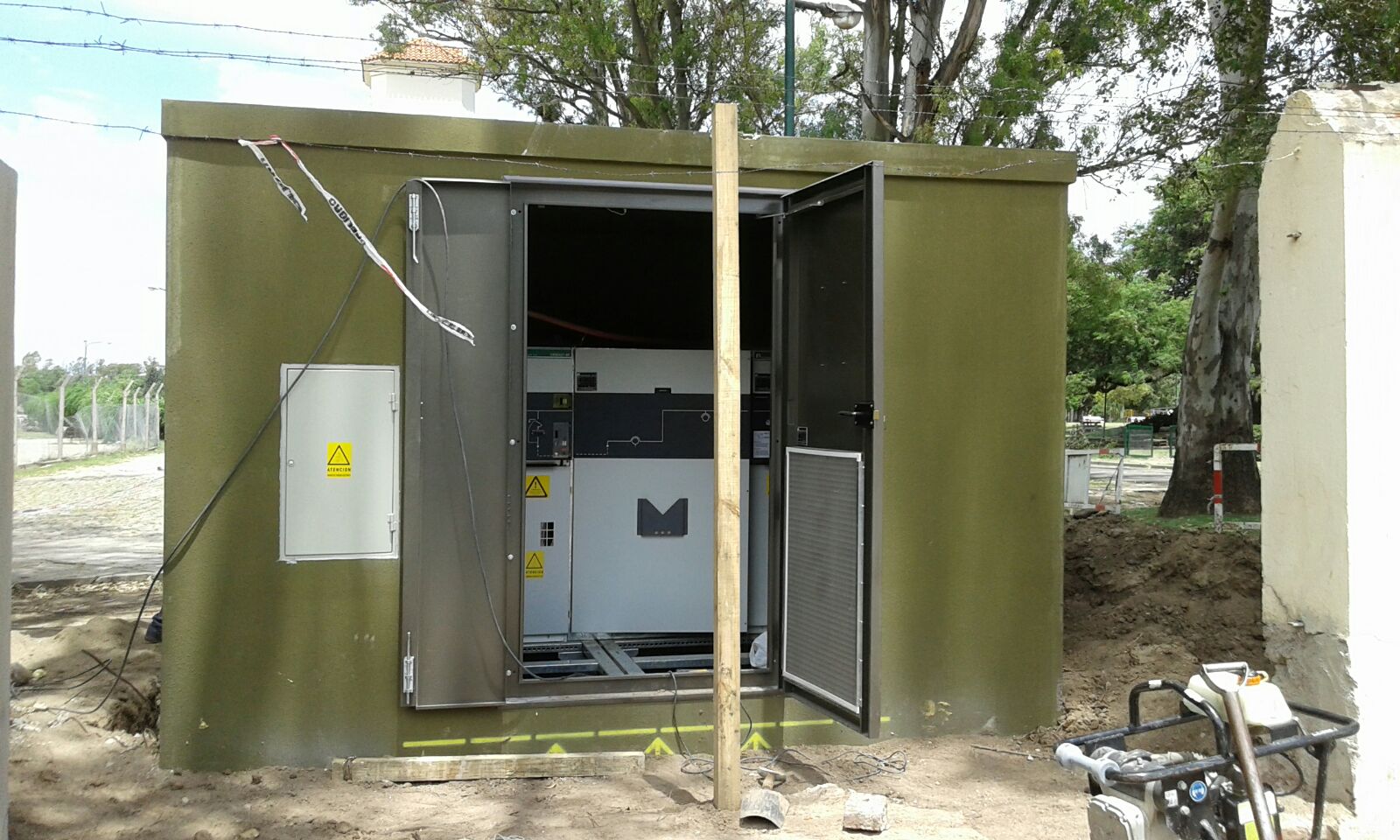

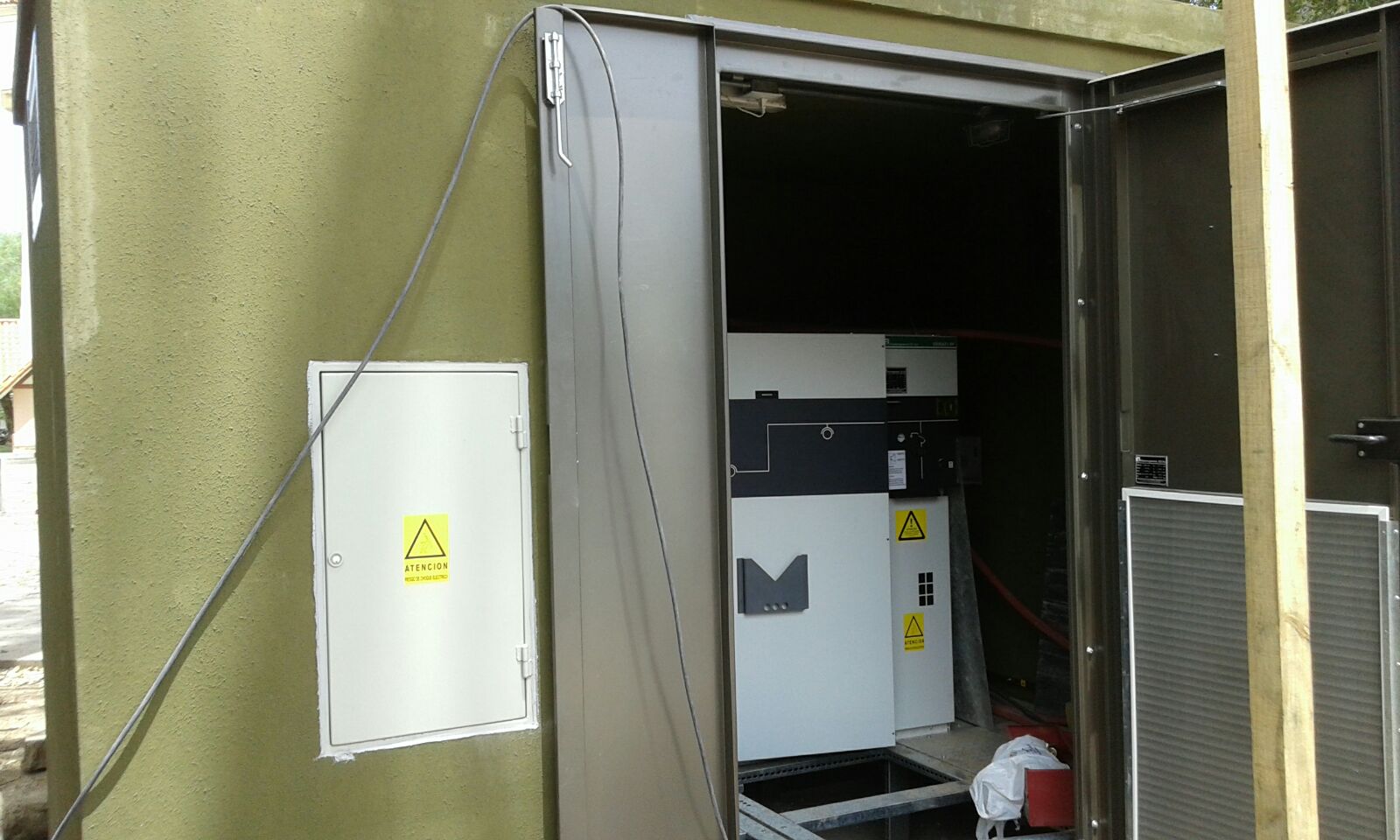

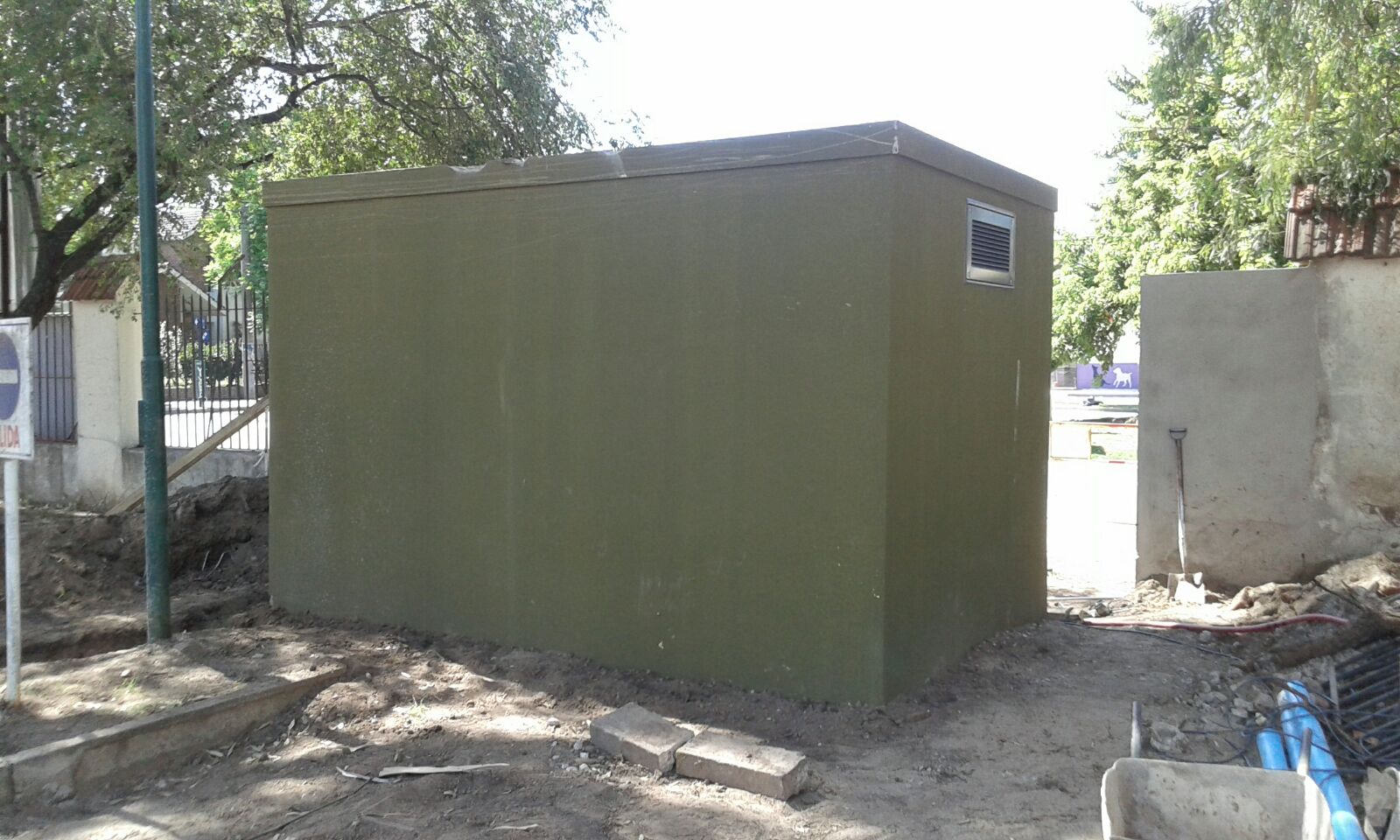

Colocación de Unidad Compacta.100%

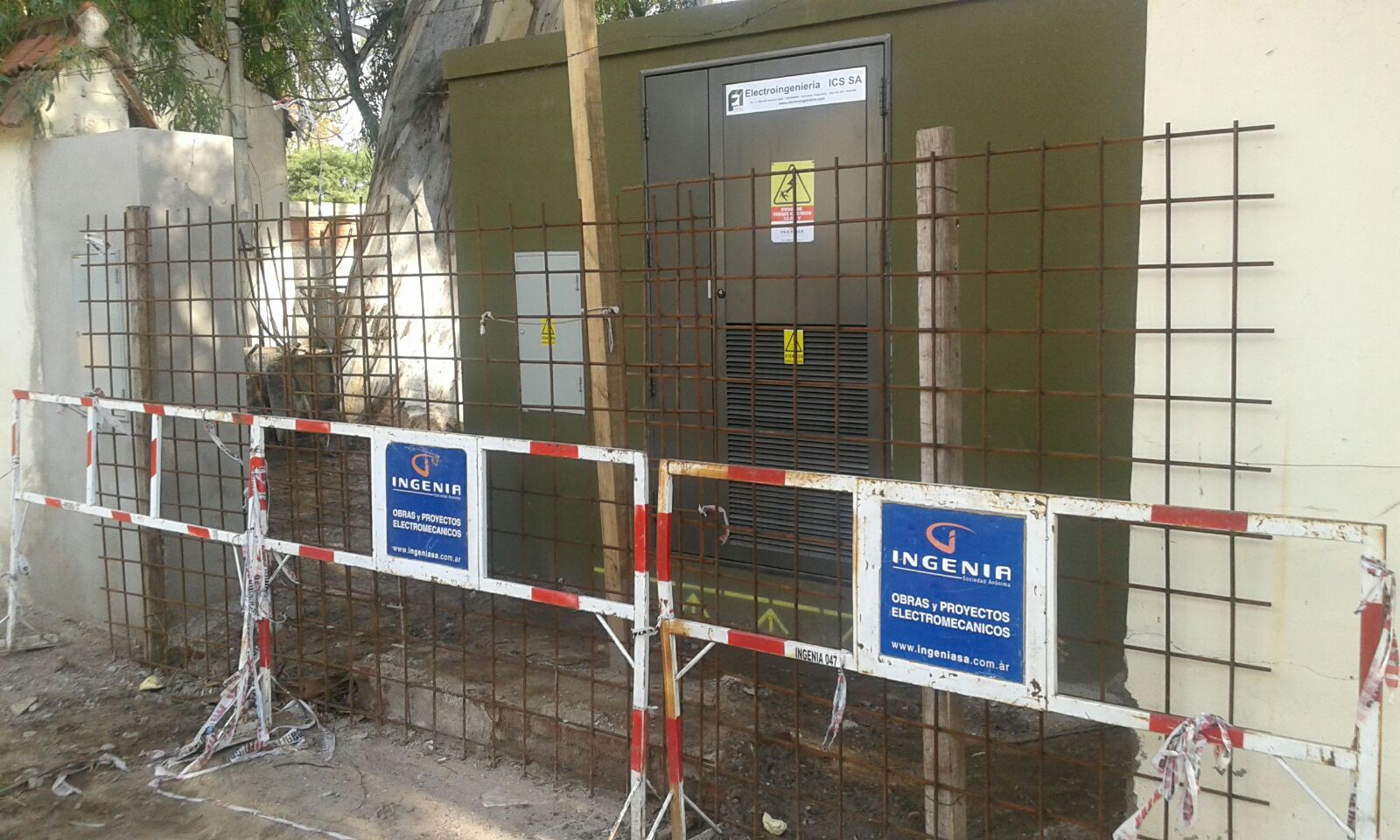

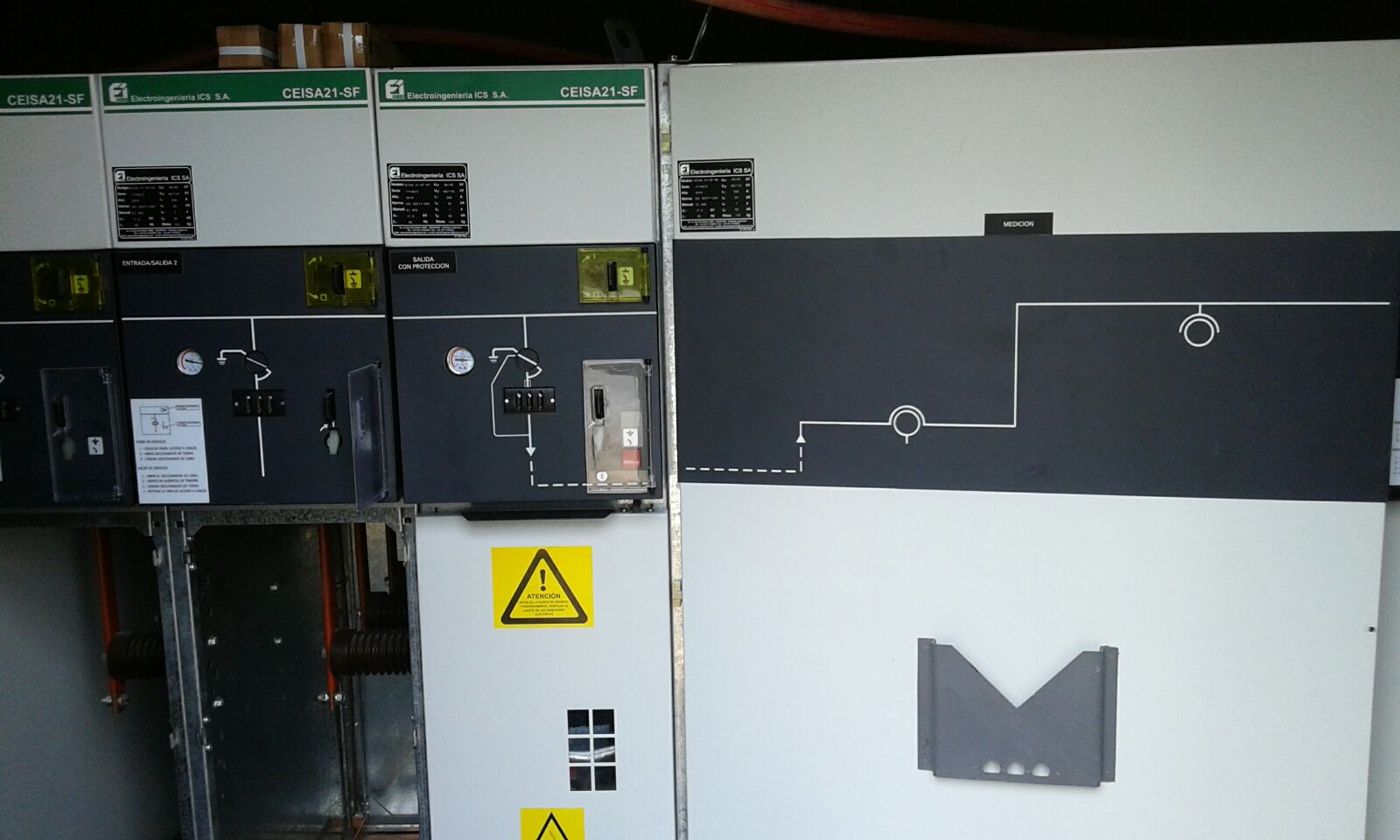

Conexión y puesta en funcionamiento.100%

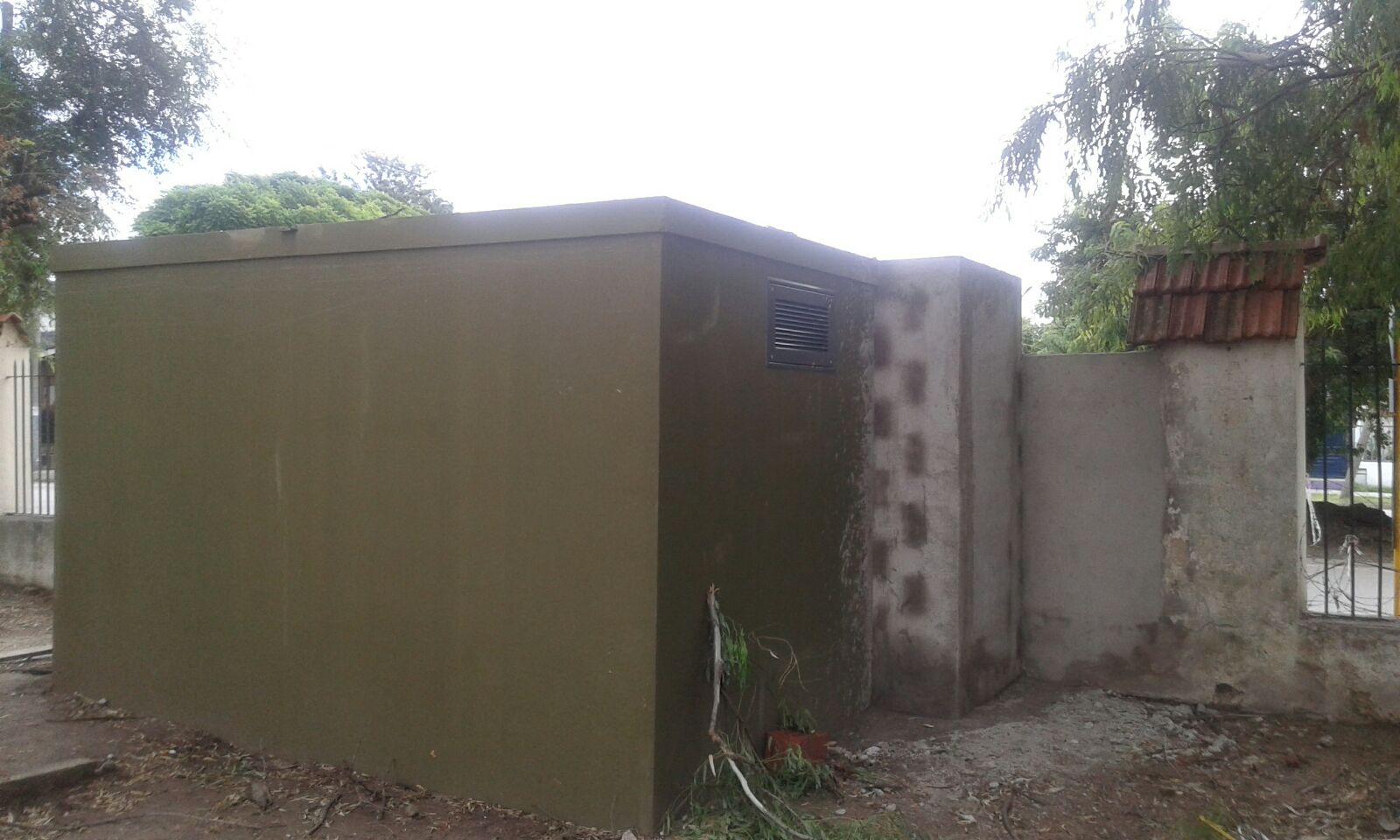

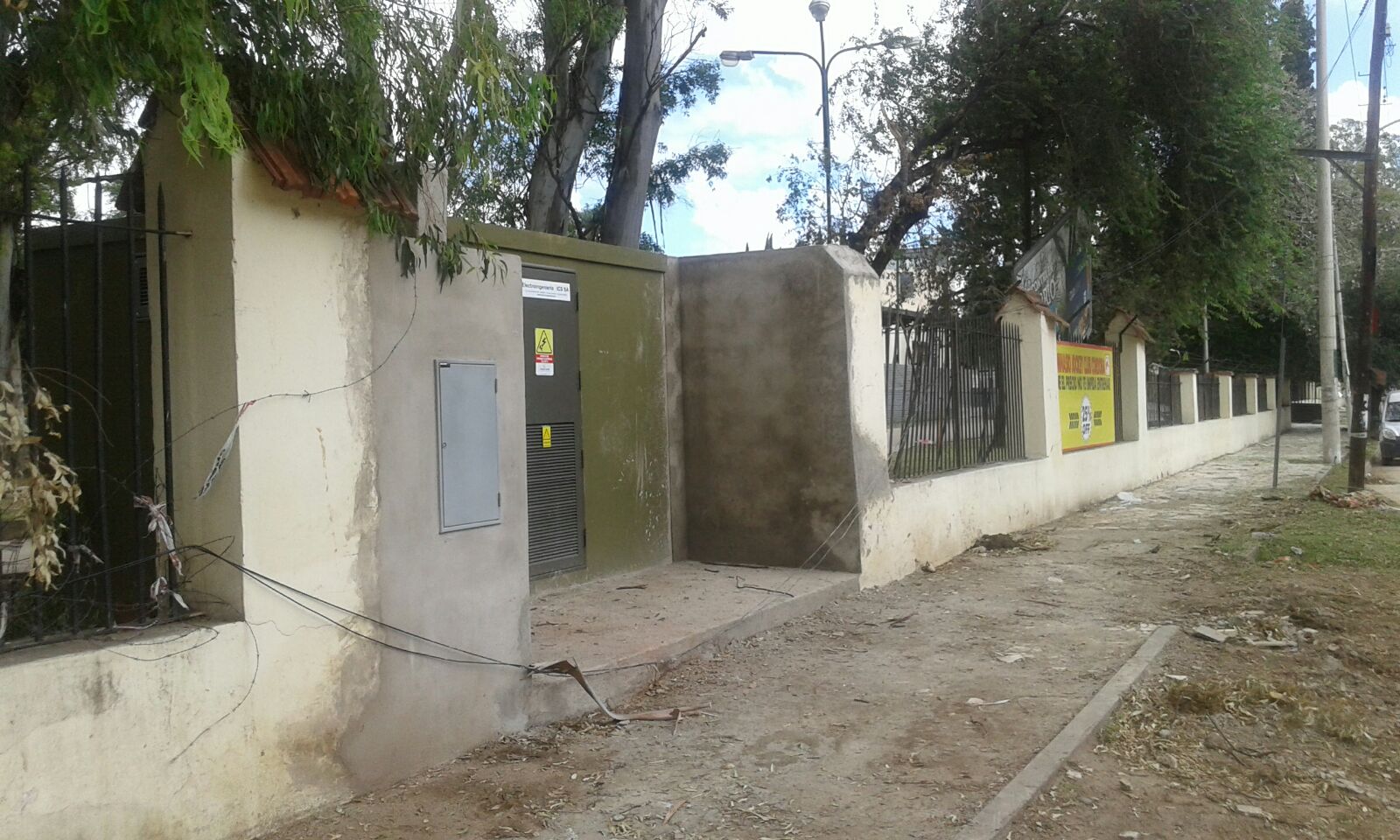

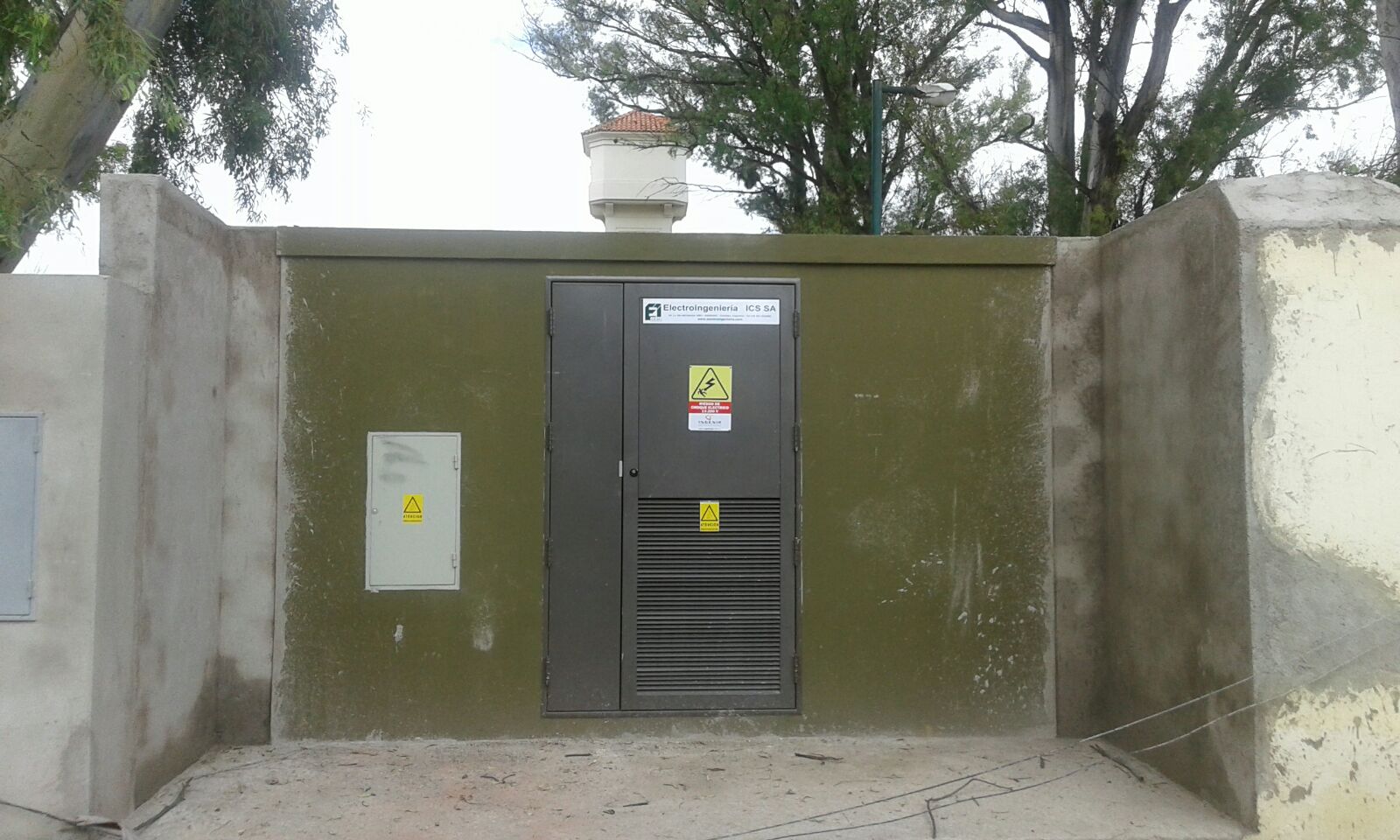

Construcción de valla de protección perimetral.100%
100%COMPLETADO

Artículos Relacionados

Hacer Comentario
